En el informe de febrero de 2023, se destaca el progreso significativo en la construcción. El movimiento de suelo está completamente concluido, al igual que las redes de agua potable, cruda, cloacas y gas. La red eléctrica alcanza el 90% de avance, mientras que calles y cordones están al 95%, y el paisajismo ha alcanzado un 75%.

RED DE GAS
Se ha construido la infraestructura necesaria para llevar el gas natural a toda ALMASIERRA. Se completo al 100% LA RED INTERNA Y EXTERNA DE GAS NATURAL. Se realizaron las obras de NEXO por fuera del Barrio Privado.
RED ELÉCTRICA

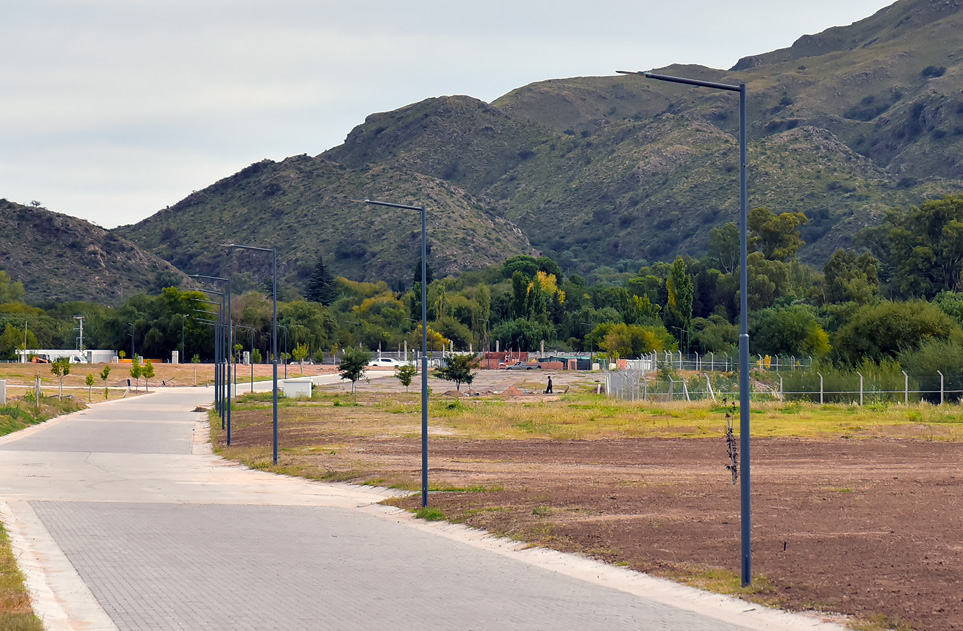

90%. Se colocaron todas las columnas de alumbrado público.
Se completo el cableado de baja y media tensión del Barrio Privado.


– Se completó la colocación del tritubo para la red de fibra óptica.

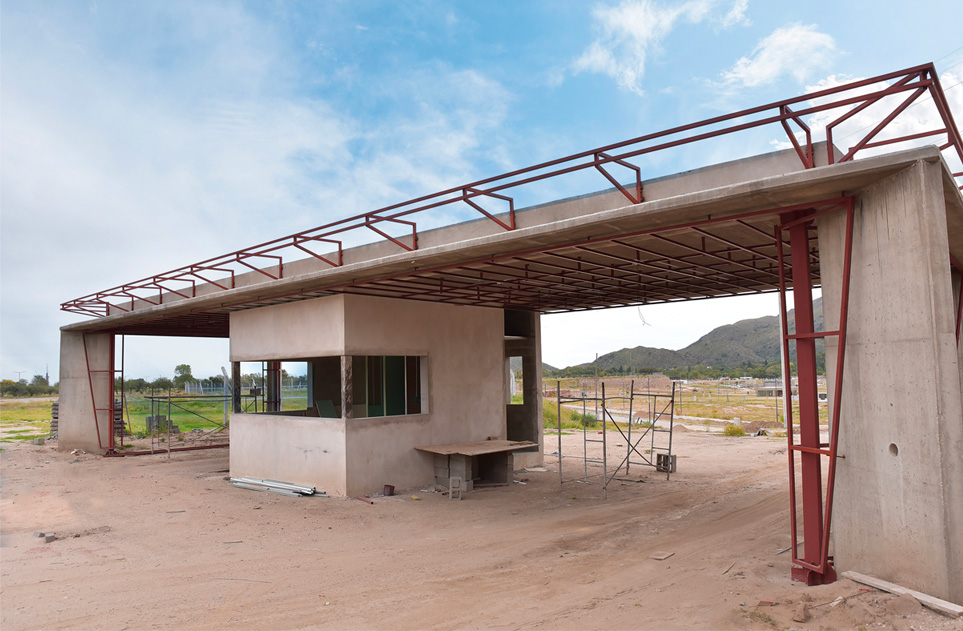

– Están listos los pórticos de acceso.
– Cierre perimetral de Barrio Privado 100% terminado.
